在国家快马加鞭建设新型能源体系的大背景下,我们已经通过几篇文章系统性地向工商业业主介绍了工商业储能的方方面面。
什么样的企业适合配储?参见:《储能+工厂如何炼成“黄金搭档”?》
工商业储能系统由什么构成、怎样运行 ?参见:《拒绝信息差!带业主拆解工商业储能系统构成之“黑箱”》
工商业储能安全么?参见:《工商业储能的“安全方法论”》
工商业储能有哪些投资方式?参见:《工商业业主速看!带你了解储能EMC模式有多香》
如何测算工商业储能配储规模?参见:《配储效益最大化!工商业业主了解这个测算方法就稳了》
当业主们终于决定要配置工商业储能,就不得不面对一个关键问题——如何让纸面上的工商业储能项目顺利落地?
简单来说,一个工商业储能项目从想法到落地,需要经历以下步骤:收资踏勘—方案设计—项目备案—图纸设计—接入批复—施工建设—设备调试—并网验收。
01丨收资踏勘
项目建设的基础是现场踏勘与收资,需要的资料主要包括:
① 最近12个月以上的电费清单或电费核查联② 最近12个月企业的用电负荷数据(以15分钟采集)
③ 配电室电气一次接线图
④ 变压器的容量及数量
⑤ 现场平面图、场地条件及面积、用电企业的工作时间与检修时间等
02丨方案设计
有了详细的企业资料后,就可以做进一步测算——确定最佳配储容量、配储台数等。需要注意的是,设计方案应满足相关要求,比如:
① 电化学储能电站的设计应满足《电化学储能电站设计规范(GB 51048-2014)》。
② 电化学储能电站接入电网部分的设计应分别满足《电化学储能系统接入电网技术规定(GB/T 36547-2018)》【注:新版GB/T 36547-2024自2024年12月1日实施】、《电化学储能电站接入电网设计规范(DL/T5810-2020)》、《分布式电化学储能系统接入配电网设计规范(DL/T 5816-2020)》的要求。
③ 电化学储能电站的设计主要分为初步设计阶段和施工图设计阶段,初步设计应在主要技术路线、相关主要参数确定后进行。
④ 电化学储能电站的初步设计内容深度应符合《电化学储能电站初步设计内容深度规定(DL/T 5861-2023)》的规定。
⑤ 电化学储能电站的施工图设计内容深度应符合《电化学储能电站施工图设计内容深度规定(DL/T 5862-2023)》的规定。
在方案设计阶段,需要确定PCS功率及电池容量、电气设计、总平布置、防雷接地、消防、土建设计等。
03丨项目备案
在项目备案之前,还有一个项目可行性评估环节,项目单位需要委托具有资质的工程设计单位或者自己开展电化学储能电站可行性研究,撰写可行性研究报告。
可行性研究报告内容应包括:工程概述、电力系统一次、电力系统二次、站址选择、工程设想、环境保护与水土保持、节能措施分析和抵御自然灾害评估、劳动安全与工业卫生、投资估算及财务评价,内容深度宜满足《电化学储能电站可行性研究报告内容深度规定(DL/T 5860-2023)》的要求,可以按照实际情况进行删减。

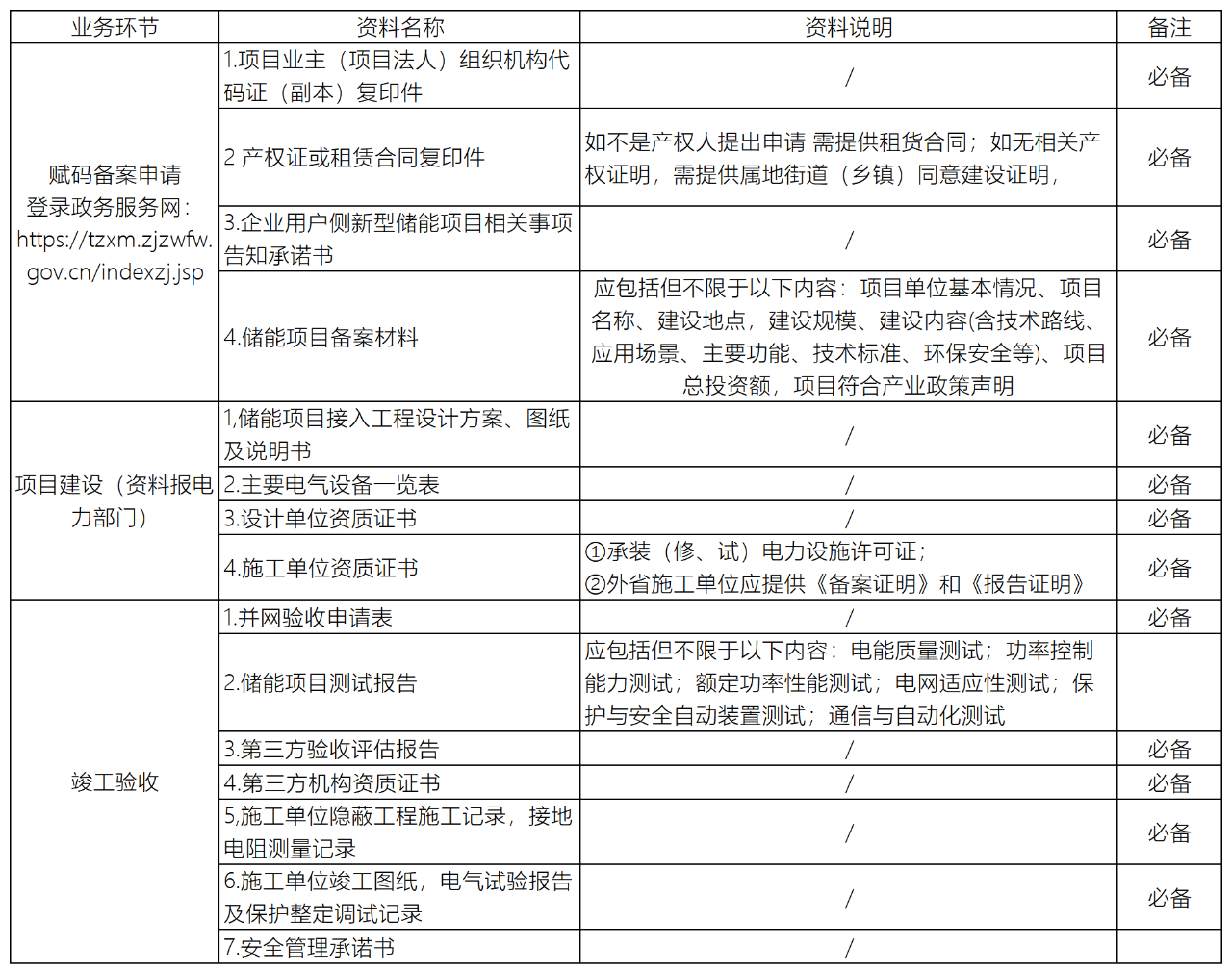

可行性评估做好后,就可以进行项目备案了。项目单位根据各地方备案要求,填写备案申请表进行备案,审批完成后获取项目备案证明文件。以下用户侧新型储能项目备案材料清单可供参考:
04丨接入批复

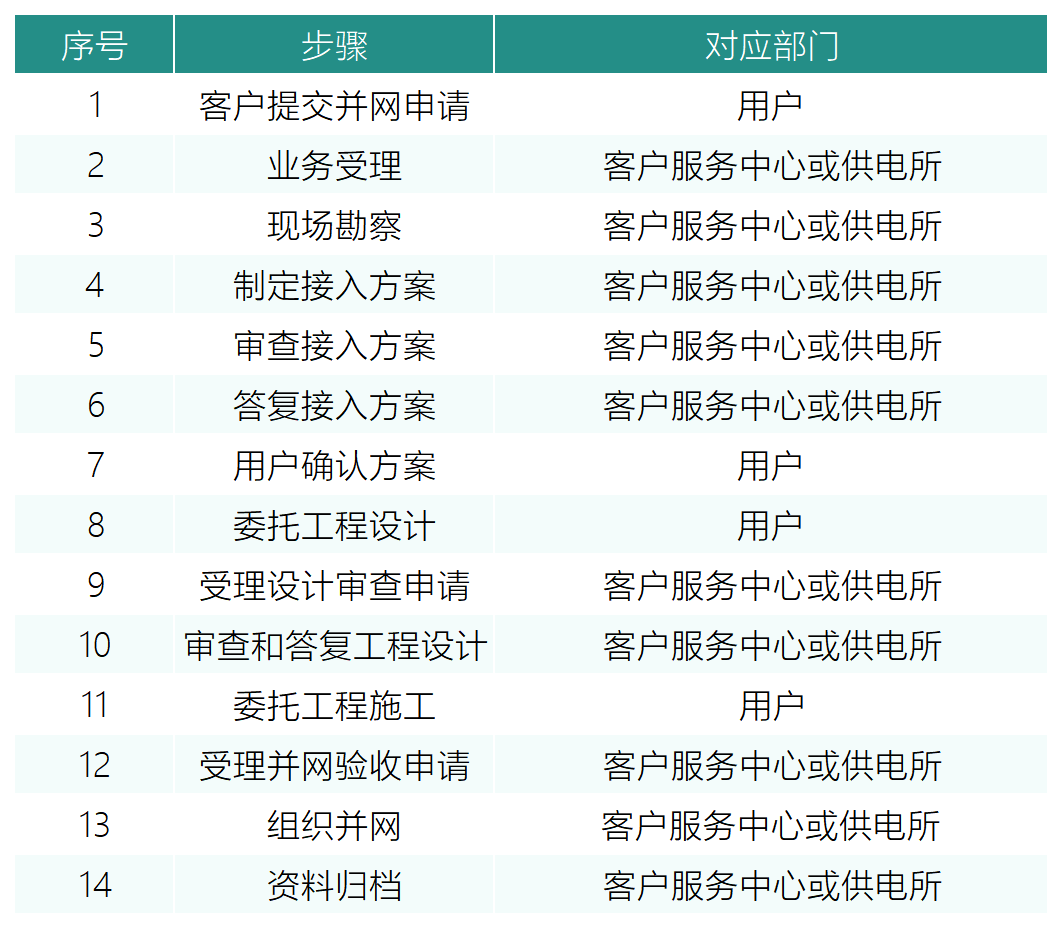

工商业储能备案完成后,需要根据当地电力公司要求办理储能接入方案,并拿到接入批复意见。具体流程没有储能标准时可参考光伏接入申请流程。
当地供电公司根据客户储能并网相关流程和规定,安排相关单位编制并网接入方案,并进行评审和批示。

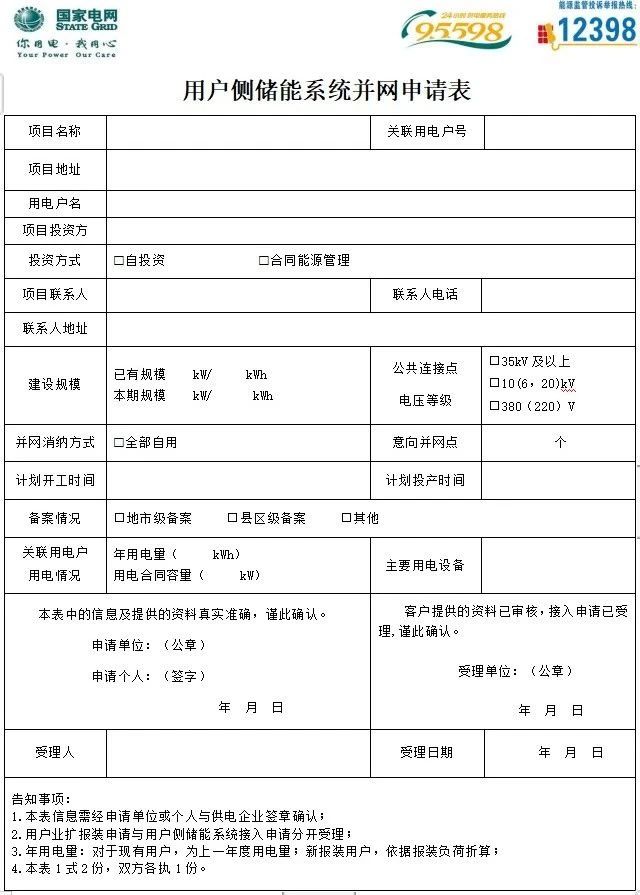

根据《国网浙江省电力有限公司用户侧储能系统并网服务管理细则(暂行)》,用户侧储能并网服务流程主要包含并网申请受理、接入系统方案答复、设计审查、合同签订、并网验收等环节业务。

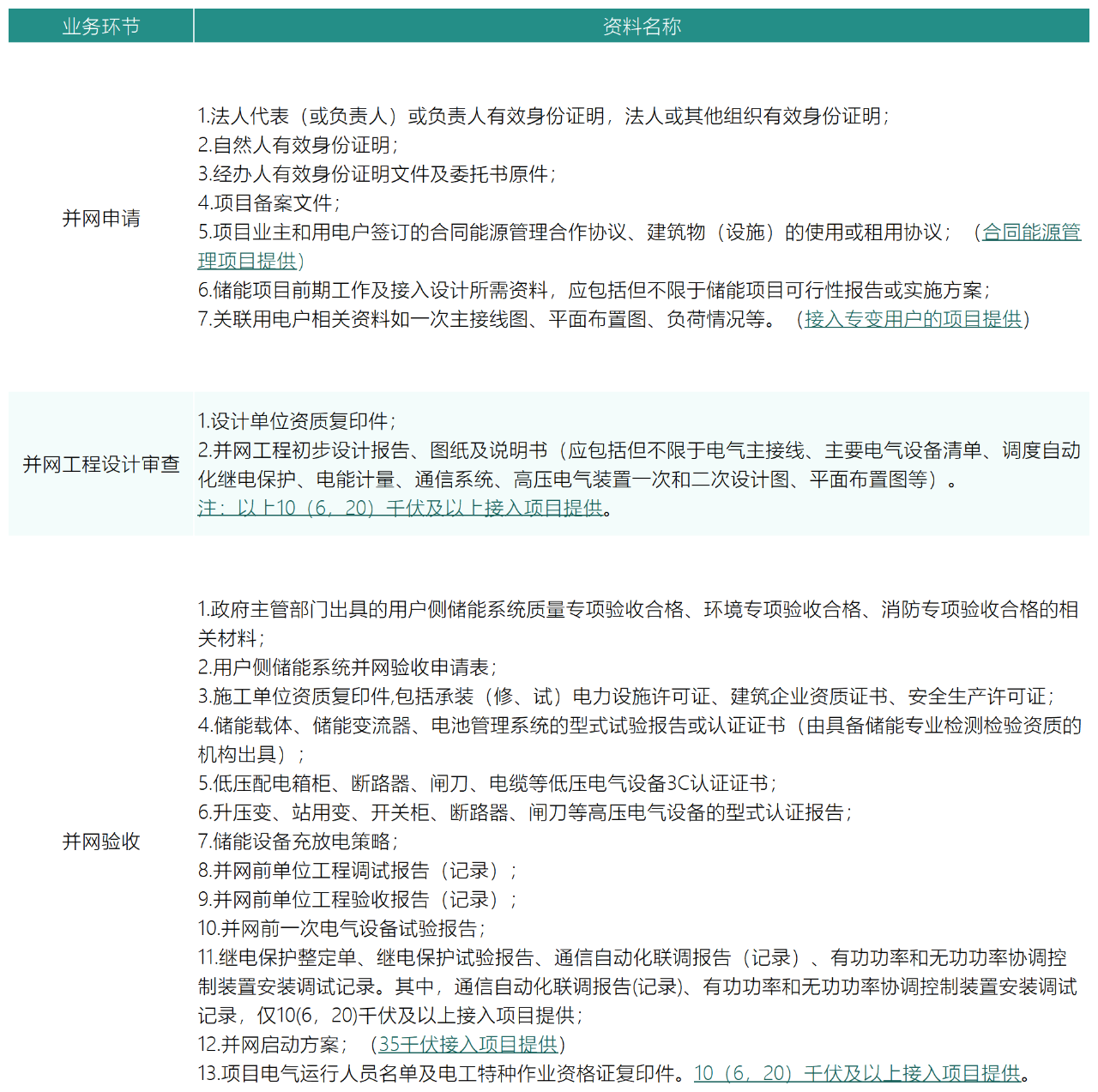

用户侧储能客户并网所需资料,包含了并网申请资料、并网工程设计审查资料、并网验收资料等环节。具体所需资料清单如下:
05丨施工建设
在项目开工前需要准备好的手续如下:发改委项目备案(必备)、电力接入批复(按需)、消防设计审查(按需)、环境影响评价报告(按需)。
确认以上开工前相关需要的文件批复后,就可以准备项目的实施了。项目单位应委托具备相应资质与等级的施工单位开展电化学储能电站建设,宜委托具备相应资质的监理单位实施监理。
施工单位应编制具体的项目施工方案,方案内容应包括但不限于:
① 工程概况及特点;
② 施工部署;
③ 分部分项工程的实施方案及技术措施;
④ 工期计划及保证措施;
⑤ 工程质量管理目标、质量保证体系及技术组织措施;
⑥ 安全目标、安全保证体系及技术组织措施;
⑦ 环境保护、文明施工及保障措施。
为了确保在计划工期内有序、优质地完工,宜对整个工程进行分阶段施工。第一阶段,土建施工;第二阶段,电气一次、二次主体设备安装就位;第三阶段,电力电缆、控制电缆、光缆敷设及缆头制作与安装;第四阶段,电气设备单体试验及分系统调试;第五阶段,工程验收、处理缺陷、全站启动试运行。
06丨并网验收
项目建成后,项目单位向发改部门提出验收申请,提供第三方验收评估报告及其他相关资料。收到申请的3个工作日内,会由区政务服务中心牵头,组织相关部门联合验收并出具意见。
通过验收后,电力部门按有关标准和规范要求,做好储能项目并网调试和接入。具体来说,验收通过5个工作日内,电力部门会开展计量装置安装、调试,储能项目调度协议及供、用电合同补充协议的签订等。万事俱备后,便可并网运行。
07丨总结
可以发现,工商业储能项目建设全流程涉及的环节和相关方众多。对于刚接触工商业储能项目的业主来说,可能会因为不熟悉而感到棘手,甚至在某些环节出错,导致耗费额外的精力和资源。
如果想尽可能省心省力,业主也可以选择合同能源管理投资模式,由第三方专业团队负责工商业储能项目的投资—开发—建设—运维全过程,为业主节省大量时间和资金成本。
贝盛储能作为工商业储能一站式解决方案服务商,拥有专业的研发、技术及运维团队,依托贝盛控股超过15年的新能源投资开发经验,可根据企业需求定制适配方案。贝盛储能始终致力于凭借自身专业的能力和态度,解决业主在工商业储能项目全流程中遇到的困扰,为合作伙伴创造更多能源价值。
